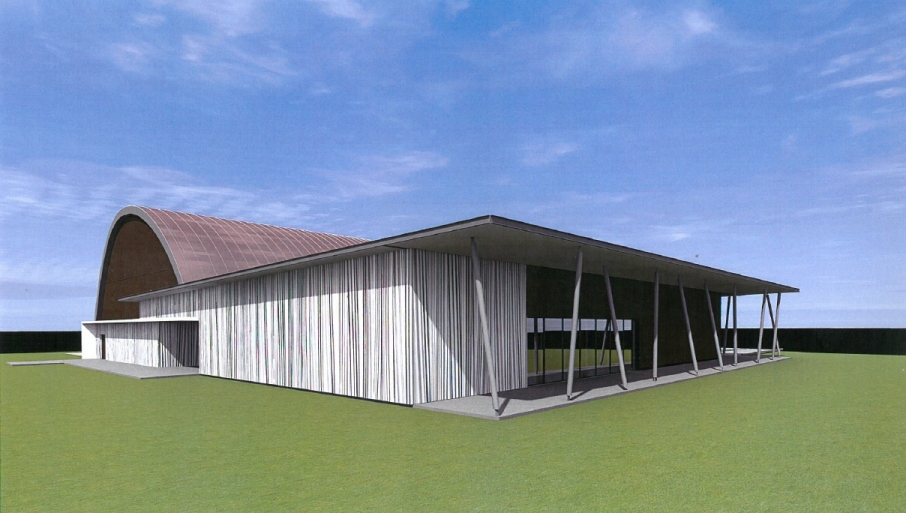

Vue 3D du projet (décembre 2015)
|
|

Premiers sondages
(octobre 2016)
Entreprise Sagnard
|
|
|
|
|
Forage des pieux
(février 2017)
Entreprise Peyrard
|
Coulage des fondations
(mars 2017)
|
|
|
|
|
Mise en place des évacuations
(mars 2017)
|
Coulage des longrines
(mars 2017)
|
|
|
|
|
La dalle de la salle d'animations est coulée
(mars 2017)
|
Les murs sortent de terre
(avril 2017)
|
|
|
|
|
Préparation des coffrages avec les matrices pour donner du relief au murs en béton
(avril 2017)
|
Premier mur en béton matricé
(avril 2017)
|
|
|
|
|
Le relief du béton rappelle les plis d'un rideau de théâtre
(mai 2017)
|
Pose de murs à ossatures bois
(juin 2017)
Entreprise Chanal
|
|
|
|
|
Premiers poteaux de la structure métallique
(juin 2017)
Entreprise Chazalon
|
Pose des poutres lamellé-collé
(juin 2017)
Entreprise Mouysset (fabrication) et Chanal
|
|
|
|
|
Le mur à ossature bois et les poutres sont posés
(juin 2017)
|
Pose du plafond acoustique
(juin 2017)
Entreprise Gayte
|
|
|
|
|
Pose de la casquette de la salle d'animation
(juillet 2017)
Entreprise Chazalon
|
Pose de l'isolation et du bardage intermédiaire
(juillet 2017)
|
|
|
|
|
Pose des premières arches de charpente de la partie gymnase
(Août 2017)
Entreprise Chanal-Delabre
|
Arches de charpente (suite)
(Août 2017)
|
|
|
|
|
Pose des pignons de la partie gymnase
(Septembre 2017)
|
Début des cloisons grande hauteur (Bati&déco)
Pose des menuiseries intérieures (Forissier/Guilhot)
(Septembre 2017)
|
|
|
|
|
Pose de la première couche de l'étanchéité sur l'isolant de la salle d'animation (Gayte)
(Septembre 2017)
|
Mise en place du bardage acoustique de la halle sportive
Entreprise Sopribat
(septembre 2017)
|
|
|
|
|
Suite plâtrerie de la salle d'animation
(septembre 2017)
|
Réalisation de l'étanchéité entre la partie sportive et la partie culturelle
Entreprise Gayte
(Octobre 2017)
|
|
|
|
|
Suite de la pose des plateaux acoustiques (percés)
(Octobre 2017)
|
La future scène apparait grâce aux travaux de plâtrerie
(Octobre 2017)
|
|
|
|
|
La noue entre les deux parties du complexe est étanchée
(Octobre 2017)
|
Passage des gaines techniques dans le plénum des plafonds
Entreprises Batichapteuil (Chauffage)
Fraisse-Chapuis (Electricité)
Rivier (Plomberie)
(Octobre 2017)
|
|
|
|
|
Pose des murs ossature bois des pignons du gymnase
Entreprise Chanal-Delabre
(Octobre 2017)
|
Pose des pannes de toit, des contreventements et du système Kalzip
(système d'étanchéité de toiture)
(Octobre 2017)
|
|
|
|
|
Pose des WC suspendus
Entreprise Rivier
(Novembre 2017)
|
Clôture des pignons, pose du pare pluie et du litelage
(Novembre 2017)
|
|
|
|
|
Pose du plafond du hall d'accueil
Entreprise Bâti&déco (plâtrerie-peinture)
(Novembre 2017)
|
Pose de la toiture Sud et étanchéité du toit végétalisé
(Novembre 2017)
|
|
|
|
|
Pose du bardage bois sur le pignon Est
(Novembre 2017)
|
Réalisation du plafond du hall d'entrée
(Décembre 2017)
|
|
|
|
|
Coulage des escaliers menant à la scène
(Décembre 2017)
|
Préparation des plots pour les les poteaux
des équipements sportifs
Entreprises Peyrard (Maçon)
et Nouansport (éqip. sport)
(Décembre 2017)
|
|
|
|
|
Coulage du sol béton teinté dans la salle d'animation
Entreprises Satibat et Soredal (sous traitant)
(Décembre 2017)
|
Coulage dans les parties sanitaires et vestiaires
(Décembre 2017)
|
|
|
|
|
Réalisation des couches d'enrobé dans la halle sportive
Entreprises ST Groupe et Colas (Sous traitant)
(Décembre 2017)
|
Suite et fin de la dalle en béton
(Janvier 2018)
|
|
|
|
|
Pose de la baie entre le hall et le gymnase
Entreprise Guilhot - Forisssier
(Janvier 2018)
|
Pose des siphons de douche
Entreprise Rivier
(Janvier 2018)
|
|
|
|
|
Essai du bardage bois de l'intérieur de la salle d'animation
Entreprise Chanal-Delabre
(Janvier 2018)
|
Pose de la baie vitrée au Nord du bâtiment
Entreprise MCC Diffusion
(Janvier 2018)
|
|
|
|
|
Pose de la porte d'accès technique à la halle sportive
Entreprise Gardes Pascal
(Février 2018)
|
Installation des centrale de ventilation
Entreprise BatiChapteuil
(Février 2018)
|
|
|
|
|
Raccordement au tableau électrique
Entreprise Fraisse-Chapuis
(Février 2018)
|
Suite du bardage bois acoustique
(Février 2018)
|
|
|
|
|
Début de la pose du carrelage
Entreprise Soredal/Jouve
(Février 2018)
|
Début des abords, malgré le gel
Entreprise Orfeuvre
(Février 2018)
|
|
|
|
|
Isolation, bardage acoustique et installation des radiateurs de la halle sportive
(Février 2018)
|
Installation de la chaudière et du réseau de chauffage
(Mars 2018)
|
|
|
|
|
Préparation du parvis extérieur
Entreprises Orfeuvre et ODTP
(Mars 2018)
|
Finitions de plâtrerie côté baie vitrée du Nord
(Mars 2018)
|
|
|
|
|
Pose des luminaires de la salle d'animation
(Mars 2018)
|
Réalisation des faux plafonds des vestiaires et des sanitaires
(Mars 2018)
|
|
|
|
|
Coulage du béton désactivé
(Avril 2018)
|
Réalisation de la rivière en pierres sèches
(avril 2018)
|
|
|
|
|
Pose du bar de la salle d'animation
(Avril 2018)
|
Ensemencement de la toiture végétalisée
Entreprise Gayte et SOPREMA
(Avril 2018)
|
|
|
|
|
Finitions extérieures. Espaces verts et éclairage
Entreprises Orfeuvre/ODTP, Sagnard et Fraisse/Chapuis
(Mai 2018)
|
Pose des grilles extérieures
Entreprise Gardes Pascal
(Mai 2018)
|
|
|
|
|
Réalisation d'un pan incliné et des peintures béton
Entreprises Forissier/Guilhot et Bati&déco
(Mai 2018)
|
Pose du bar du hall d'entrée
(mai 2018)
|
|
|
|
|
Pose des plans de travail dans vestiaires et sanitaires
(mai 2018)
|
Première rampe de douche
(juin 2018)
|
|
|
|
|
Coulage de la surface sportive
Entreprise ST Groupe
(juin 2018)
|
|
|
|
|
|
|
